Huutokoski-Kontiolahti
| Hankkeen tiedot | ||
|---|---|---|
| Hankkeen tyyppi: | Voimajohto | |
| Hankkeen tila: | YVA-menettely | |
| Sijainti: | Pohjois-Karjala, Pohjois-Savo ja Etelä-Savo | |
| Pituus: | 140 km | |
Kantaverkkoyhtiö Fingrid Oyj suunnittelee Huutokosken ja Kontiolahden välille uutta 400 +110 kV voimajohtoyhteyttä. Suunnitellut voimajohtoreitit sijoittuvat Pohjois-Karjalan, Pohjois-Savon ja Etelä-Savon maakuntiin ja Joroisten, Pieksämäen, Varkauden, Leppävirran, Heinäveden, Liperin, Joensuun ja Kontiolahden kuntien alueille.
YVAssa tarkasteltavia reittejä yhteensä 170 km ja toteutuessaan reitin kokonaispituus on noin 140 kilometriä. Siitä uutta voimajohtoreittiä on noin 14 kilometriä. Uusi johto rakennetaan lähtökohtaisesti 110 kV voimajohdon Varkaus-Kontiolahti paikalle. Olemassa olevan paikalle tai uuteen maastokäytävään sijoittuvan 400+110 kilovoltin voimajohtoalueen leveys on noin 62 metriä, ja nykyisen johdon rinnalle sijoittuessaan johtoalue levenee noin 27–39 metriä.
Reittivaihtoehdot

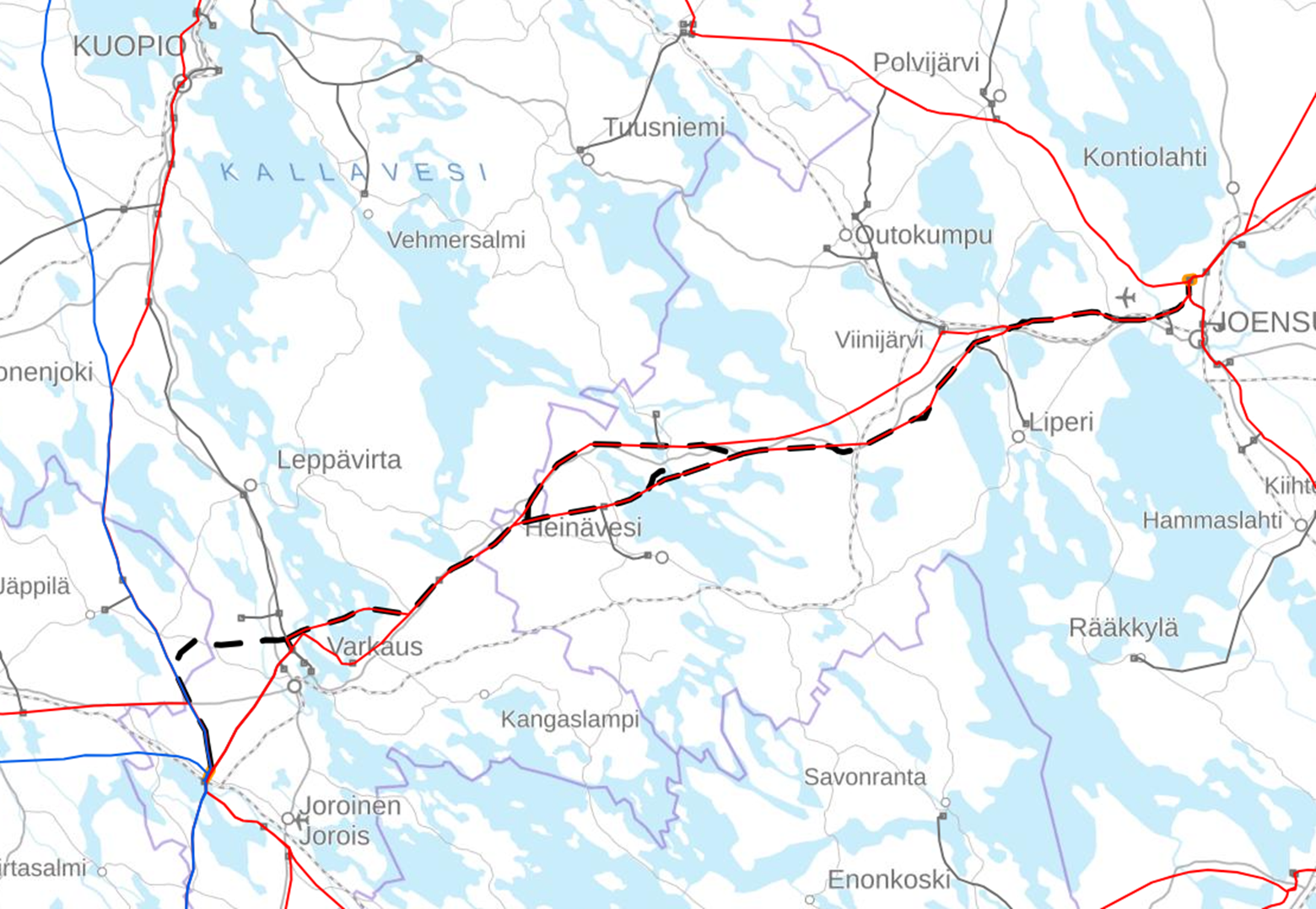

Kuva 1. Tutkittava voimajohtoreitti osuuksittain ja vaihtoehtojen sijoittuminen.

Kuva 2. Tutkittava voimajohtoreitti Joensuun ja Kontiolahden alueelta osuuksittain sijoittuminen.
Reittiosuus A-B. Suunniteltu 400+110 kilovoltin voimajohto sijoittuu nykyisten voimajohtojen rinnalle itäpuolelle. Reittiosuuden kokonaispituus on noin 2,5 kilometriä.
Reittiosuus B-C. Suunniteltu 400+110 kilovoltin voimajohto sijoittuu nykyisten voimajohtojen rinnalle itäpuolelle. Reittiosuuden pituus on noin viisi kilometriä.
Reittiosuus C-D. Suunniteltu 400+110 kilovoltin voimajohto sijoittuu nykyisten voimajohtojen rinnalle itäpuolelle. Reittiosuuden pituus on noin neljä kilometriä.
Reittiosuus D-E. Suunniteltu 400+110 kilovoltin voimajohto sijoittuu uuteen maastokäytävään. Reittiosuuden pituus on noin 14 kilometriä. Niinimäen kohdalla on tekninen kiertovaihtoehto.
Reittiosuus E-F. Suunniteltu 2x110 kilovoltin voimajohto sijoittuu nykyisen 110 kilovoltin voimajohdon Varkaus-Kontiolahti paikalle vapaasti seisovaan yhteispylvääseen. Reittiosuuden pituus on noin yksi kilometri.
Reittiosuus F-G. Suunniteltu 400+110 kilovoltin voimajohto sijoittuu nykyisen 110 kilovoltin voimajohdon Varkaus-Kontiolahti paikalle. Reittiosuuden pituus on noin 14 kilometriä.
Reittiosuus G-H. Suunniteltu 400+110 kilovoltin voimajohto sijoittuu nykyisen 110 kilovoltin voimajohdon Varkaus-Kontiolahti paikalle ja 110 kilovoltin voimajohdon Hovinpakka-Kontiolahti rinnalle. Reittiosuuden pituus on noin 16 kilometriä.
Reittiosuus H-I. Suunniteltu 400+110 kilovoltin voimajohto sijoittuu uuteen maastokäytävään. Reittiosuuden pituus on noin kaksi kilometriä.
Reittiosuus I-J. Suunniteltu 400+110 kilovoltin voimajohto sijoittuu nykyisen 110 kilovoltin voimajohdon Varkaus-Kontiolahti paikalle ja 110 kilovoltin voimajohdon Hovinpakka-Kontiolahti rinnalle. Reittiosuuden pituus on noin 22 kilometriä.
Reittiosuus J-K. Suunniteltu 400+110 kilovoltin voimajohto sijoittuu uuteen maastokäytävään. Reittiosuuden pituus on noin neljä kilometriä.
Reittiosuus H-K. Suunniteltu 400+110 kilovoltin voimajohto sijoittuu nykyisen 110 kilovoltin Varkaus-Kontiolahti voimajohdon paikalle. Reittiosuuden pituus on noin 25 kilometriä, joista uuteen maastokäytävään noin 4 kilometriä mahdollisen Natura-alueen teknisen kierron vuoksi.
H-I, I-J ja J-K on yhdessä tekninen vaihtoehto reitille H-K.
Reittiosuus K-L. Suunniteltu 400+110 kilovoltin voimajohto sijoittuu nykyisen 110 kilovoltin voimajohdon Varkaus-Kontiolahti paikalle. Reittiosuuden pituus on noin 35 kilometriä, josta uuteen maastokäytävään noin seitsemän kilometriä johtuen luonnonsuojelualueen ja asutuksen kierrosta.
Reittiosuus L-M. Suunniteltu 400+110 kilovoltin voimajohto sijoittuu nykyisen 110 kilovoltin voimajohdon Varkaus-Kontiolahti paikalle ja 110 kilovoltin voimajohdon Hovinpakka-Kontiolahti rinnalle. Reittiosuuden pituus on noin 11 kilometriä, josta uuteen maastokäytävään noin 1,5 kilometriä johtuen asutuksen kierrosta.
Reittiosuus M-N. Suunniteltu 400+110 kilovoltin voimajohto sijoittuu nykyisen 110 kilovoltin voimajohdon paikalle vapaasti seisovaan yhteispylvääseen ja myös olemassa oleva 110 kilovoltin Hovinpakka-Kontiolahti voimajohto sijoitetaan uuteen vapaasti seisovaan pylvääseen tilanahtauden vuoksi. Reittiosuuden pituus on noin yksi kilometri.
Reittiosuus N-O. Suunniteltu 400+110 kilovoltin voimajohto sijoittuu nykyisen 110 kilovoltin voimajohdon Varkaus-Kontiolahti paikalle ja 110 kilovoltin voimajohdon Hovinpakka-Kontiolahti rinnalle. Reittiosuuden pituus on noin yksi kilometri.
Reittiosuus O-P. Suunniteltu 400 kilovoltin voimajohto sijoittuu nykyisen 110 kilovoltin voimajohdon paikalle ja olemassa olevat 110 kilovoltin voimajohdot sijoitetaan vapaasti seisovaan yhteispylvääseen tilanahtauden vuoksi. Reittiosuuden pituus on noin yksi kilometri.
Reittiosuus P-Q. Suunniteltu 400+110 kilovoltin voimajohto sijoittuu nykyisen 110 kilovoltin voimajohdon Varkaus-Kontiolahti paikalle ja 110 kilovoltin voimajohdon Hovinpakka-Kontiolahti rinnalle. Reittiosuuden pituus on noin neljä kilometriä.
Reittiosuus Q-R. Suunniteltu 400+110 kilovoltin voimajohto sijoittuu nykyisen 110 kilovoltin voimajohdon paikalle vapaasti seisovaan yhteispylvääseen ja myös olemassa oleva 110 kilovoltin Hovinpakka-Kontiolahti voimajohto sijoitetaan uuteen vapaasti seisovaan pylvääseen tilanahtauden vuoksi. Reittiosuuden pituus on noin yksi kilometri.
Reittiosuus R-S. Suunniteltu 400+110 kilovoltin voimajohto sijoittuu nykyisen 110 kilovoltin voimajohdon Varkaus-Kontiolahti paikalle ja 110 kilovoltin voimajohdon Hovinpakka-Kontiolahti rinnalle. Reittiosuuden pituus on noin kaksi kilometriä.
Reittiosuus S-T. Suunniteltu 400 kilovoltin voimajohto sijoittuu nykyisen 110 kilovoltin voimajohdon paikalle ja olemassa olevat 110 kilovoltin voimajohdot sijoitetaan vapaasti seisovaan yhteispylvääseen tilanahtauden vuoksi. Reittiosuuden pituus on noin yksi kilometri.
Reittiosuus T-U. Suunniteltu 400+110 kilovoltin voimajohto sijoittuu nykyisen 110 kilovoltin voimajohdon Varkaus-Kontiolahti paikalle ja 110 kilovoltin voimajohdon Hovinpakka-Kontiolahti rinnalle. Reittiosuuden pituus on noin 1,5 kilometriä.
Reittiosuus U-V. Suunniteltu 400+110 kilovoltin voimajohto sijoittuu nykyisen 110 kilovoltin voimajohdon Hovinpakka-Kontiolahti rinnalle länsipuolelle. 110 kilovoltin voimajohto Varkaus-Kontiolahti puretaan. Reittiosuuden pituus on noin 1,5 kilometriä.
Miksi voimajohtoyhteys rakennetaan?
Fingrid on tunnistanut yhteysvälin Huutokoski-Kontiolahti siirtokapasiteetin lisäämistarpeen pidemmän aikavälin verkkosuunnittelussaan. Huutokoski-Kontiolahti 400 kV -voimajohto mahdollistaa kulutuksen ja tuotannon lisäämisen kantaverkkoon Joensuun alueella ja parantaa alueen jännitestabiiliutta. Huutokoski-Kontiolahti voimajohtoyhteys on ensimmäinen 400 kV johtoyhteys Pohjois-Karjalan alueelle.
Huutokoski-Kontiolahti välinen voimajohtoyhteys tarvitaan kantaverkolle asetetun käyttövarmuusvaatimuksen turvaamiseksi, kun sähkönsiirto kasvaa Suomen tavoitellessa hiilineutraaliutta vuonna 2035. Uudella voimajohtoyhteydellä turvataan kantaverkolle asetettu käyttövarmuusvaatimus ja pystytään säilyttämään sähkön hinta yhtenäisenä koko Suomessa, mitkä ovat Fingridin lakisääteisiä tehtäviä. Lisäksi voimajohtoyhteys parantaa energiatehokkuutta vähentämällä sähkönsiirron energiahäviöitä.
Hankkeen alustava aikataulu
Fingrid tekee päätöksen hankkeen jatkosuunnittelusta ja rakentamisesta YVA-menettelyn (2026-2027) jälkeen. Alustavan aikataulun mukaan voimajohdon rakentamisen edellyttämät maastotutkimukset ja yleissuunnittelu tehdään vuosina 2028–2030. Voimajohdon rakentamisen arvioidaan tapahtuvan vuosina 2031–2033.
Vaihekohtaiset tiedot
Lakisääteisen ympäristövaikutusten arviointimenettelyn (YVA) ensimmäisessä vaiheessa on lokakuussa 2026 on valmistunut voimajohtohanketta koskeva ympäristövaikutusten arviointiohjelma. Se on suunnitelma tarvittavista selvityksistä ja arviointimenettelyn järjestämisestä. Arvio ympäristövaikutuksista kootaan arviointiselostukseksi, jonka oletetaan valmistuvan loppuvuodesta 2027.
Yhteysviranomaisena toimiva Lupa- ja valvontavirasto tiedottaa arviointiohjelman nähtävilläolosta (nähtävilläoloaika 16.11.–15.12.). Viralliset mielipiteet on toimitettava Lupa- ja valvontavirastolle kuulutuksessa ilmoitetun mukaisesti. Lupa- ja valvontaviraston kuulutus löytyy verkko-osoitteesta www.ymparisto.fi/huutokoski-kontiolahti-voimajohto-YVA.
Palautteet ja yleisötilaisuudet
Suunniteltuja reittejä voi tarkastella karttapalvelussa ja palautetta voimajohtohankkeen suunnitteluun Fingridissä voi antaa tästä. Kartalla on esitetty alustavan reittisuunnittelun mukaiset voimajohtoreitit, jotka voivat vielä tarkentua. Voimajohtopylväiden paikat selviävät myöhemmin. Palaute otetaan huomioon voimajohtohankkeen suunnittelussa Fingridissä ja ympäristövaikutusten arviointia tekevän konsultin arviointityössä.
Hanketta ja sen ympäristövaikutusten arviointiohjelmaa esitellään kaikille avoimissa yleisötilaisuuksissa
maanantaina 23.11.2026 klo 18-20 Penttilä-Sali, Koulukuja 1, Liperi
tiistaina 24.11.2026 klo 18-20 Varkauden Valtuustosali, Ahlströminkatu 6, Varkaus
tiistain tilaisuutta voi seurata myös etäyhteydellä klo 18–20. Liity tilaisuuteen tästä (linkki vie toiselle sivustolle)
- Kokoustunnut: 346 107 848 306 570 2
- Tunnuskoodi: Gy6Sv3hh
Kommentteja ja kysymyksiä voi esittää chatin kautta.
Voimajohtoreitteihin voi tulla tutustumaan paikan päälle jo klo 17:30 alkaen. Tilaisuudessa voi keskustella Fingridin asiantuntijoiden, ympäristövaikutuksia arvioivan konsultin ja yhteysviranomaisen kanssa. Tilaisuudessa on kahvitarjoilu.
Lisätietoja
Tiina Seppänen
Vanhempi asiantuntija, ympäristö
puh. 030 395 5164
Tiina Koivunen
Erikoisasiantuntija, voimajohtojen reittisuunnittelu
puh. 030 395 5356
