Page 1 Created with Sketch. Page 1 Created with Sketch. Page 1 Created with Sketch. Page 1 Created with Sketch. Artboard 1 copy 14Artboard 1 copy 7Artboard 1 copy 66Artboard 1 copy 23Artboard 1 copy 16Artboard 1 copy 55Artboard 1 copy 43Artboard 1 copy 50Artboard 1 copy 54Artboard 1 copy 34Artboard 1 copy 51Artboard 1 copy 36Artboard 1 copy 35Artboard 1 copy 46Artboard 1 copyArtboard 1 copy 31Artboard 1 copy 48Artboard 1 copy 9Artboard 1 copy 27Artboard 1 copy 8Artboard 1 copy 20Artboard 1 copy 2Artboard 1 copy 24Artboard 1 copy 62Artboard 1 copy 30Artboard 1 copy 41Artboard 1 copy 28Artboard 1 copy 26Artboard 1 copy 67Artboard 1 copy 52Artboard 1 copy 33Artboard 1 copy 29Artboard 1 copy 19Artboard 1 copy 53Artboard 1 copy 22Artboard 1 copy 21Artboard 1 copy 12Artboard 1 copy 13Artboard 1 copy 47Artboard 1 copy 49Artboard 1 copy 57Artboard 1 copy 32Artboard 1 copy 4Artboard 1 copy 25Artboard 1 copy 10Artboard 1 copy 15Artboard 1Artboard 1 copy 56Artboard 1 copy 11Artboard 1 copy 38Artboard 1 copy 65Artboard 1 copy 39Artboard 1 copy 5Artboard 1 copy 58Artboard 1 copy 6Artboard 1 copy 17Artboard 1 copy 40Artboard 1 copy 60Artboard 1 copy 3Artboard 1 copy 45Artboard 1 copy 18Artboard 1 copy 42Artboard 1 copy 61Artboard 1 copy 63Artboard 1 copy 64Artboard 1 copy 59Artboard 1 copy 44Artboard 1 copy 37 Combined Shape Created with Sketch. icon/info Created with Sketch. icon/info Created with Sketch. Group 17 Created with Sketch. Fill 1 Created with Sketch. Page 1 Created with Sketch. 99021DFE-DB58-4EE2-9D52-C2BF154A8B0A Created with sketchtool. Oval 2 Created with Sketch. Combined Shape Created with Sketch. Combined Shape Copy Created with Sketch. Group 18 Created with Sketch. Group 16 Created with Sketch. Page 1 Created with Sketch. ; ;

Juurikkaperä-Toivila

YVA-menettely
Suunnittelu
Rakentaminen
Hankkeen tiedot
Hankkeen tyyppi: Voimajohto
Hankkeen tila: YVA-menettely
Sijainti: Keski-Suomi, Pirkanmaa
Pituus: 97 km

Kantaverkkoyhtiö Fingrid Oyj suunnittelee uutta 400+110 kilovoltin voimajohtoyhteyttä Multian Juurikkaperän ja Jämsässä sijaitsevan Toivilan sähköaseman välille. Tarkasteltavalle voimajohtoreitille sijoittuvat kunnat ja kaupungit ovat Multia, Uurainen, Petäjävesi, Keuruu, Mänttä-Vilppula ja Jämsä. Hanketta koskeva ympäristövaikutusten arviointimenettely on käynnistynyt ja arviointiohjelma on toimitettu YVA-yhteysviranomaisena toimivalle Keski-Suomen elinkeino-, liikenne- ja ympäristökeskukselle toukokuussa 2025.

YVA-menettelyssä tarkastellaan voimajohtoreittejä noin 100 kilometriä, joista nykyisen johdon paikalle sijoittuu noin 66 kilometriä ja aiemmin käytössä olleeseen maastokäytävään sijoittuu noin 28 kilometriä, toteutuessaan voimajohto on noin 97 kilometriä pitkä. Johtoreitti kulkee pääosin olemassa olevan johdon paikalla ja aiemmin käytössä olleella johtoalueella. Voimajohtoalue levenee noin 12 metriä ja uusi johtokäytävä on leveydeltään noin 62 metriä.

Juurikkaperän ja Toivilan välinen voimajohtoyhteys tarvitaan kantaverkolle asetetun käyttövarmuusvaatimuksen turvaamiseksi, kun sähkönsiirto kasvaa Suomen tavoitellessa hiilineutraaliutta vuonna 2035. Uudella voimajohtoyhteydellä turvataan kantaverkolle asetettu käyttövarmuusvaatimus ja pystytään säilyttämään sähkön hinta yhtenäisenä koko Suomessa, mitkä ovat Fingridin lakisääteisiä tehtäviä. Uuden kantaverkon sähkönsiirtoyhteyden avulla ja uusiutuvalla energiantuotannolla voidaan korvata Etelä-Suomen fossiilista tuotantoa ja vastata lisääntyvään sähkön kulutukseen. Lisäksi voimajohtoyhteys parantaa energiatehokkuutta vähentämällä sähkönsiirron energiahäviöitä.

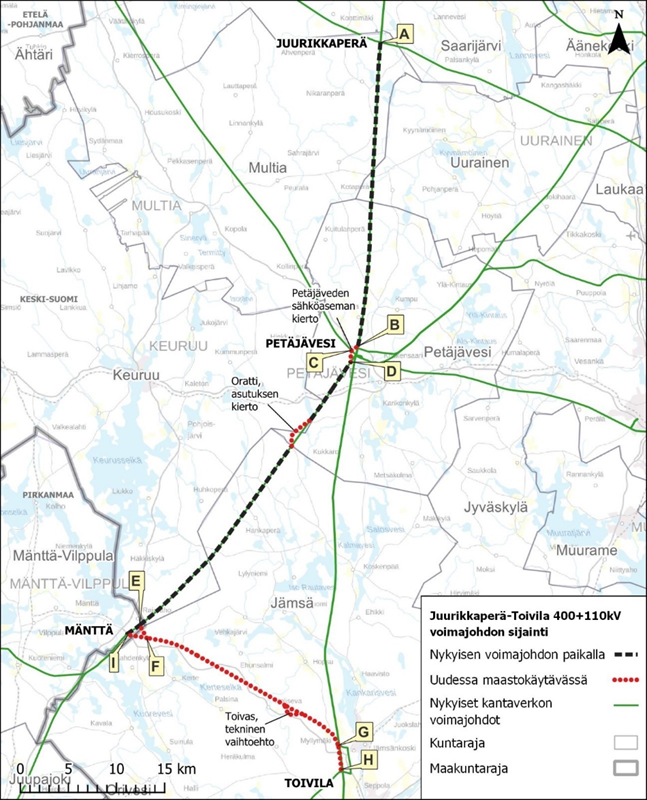

Kuva 1. Tutkittava voimajohtoreitti osuuksittain ja teknisten vaihtoehtojen sijoittuminen.



Reittiosuudella A-B (Juurikkaperä-Petäjävesi) uusi voimajohto sijoittuu Elenia Verkko Oyj:n purettavan 110 kilovoltin voimajohdon paikalle sekä nykyisen 400 kilovoltin voimajohdon Petäjävesi-Pysäysperä rinnalle. Voimajohdon sijoittuessa purettavan voimajohdon paikalle johtoalueen laajennus on pinta-alallisesti vähäinen ollen koko osuudella noin 9,4 hehtaaria.

Reittiosuudella B-C (Petäjävesi-Mänttä) uusi voimajohto rakennetaan kiertämään Petäjäveden sähköasema uudessa maastokäytävässä, sijoittuen sen länsipuolelle. Uutta johtoaluetta osuudella on 4,4 hehtaaria.

Reittiosuudella C-D (Petäjävesi-Mänttä) uusi voimajohto rakennetaan kiertämään Petäjäveden sähköasema suunnitellun Alajärvi-Hikiä 400+110 kilovoltin voimajohdon rinnalle. Uutta johtoaluetta osuudella on 3,8 hehtaaria.

Reittiosuus D-E (Petäjävesi-Mänttä) uusi voimajohto rakennetaan purettavan 110 kilovoltin voimajohdon paikalle. Voimajohdon sijoittuessa purettavan voimajohdon paikalle johtoalueen laajennus on pinta-alallisesti vähäinen ollen koko osuudella noin 60 hehtaaria.

Asutuksen kiertämistä tarkastellaan Orattin järven kohdalla, missä voimajohto sijoittuisi uuteen maastokäytävään. Kierron yhteydessä nykyinen Orattin järven rannalla sijaitseva 110 kilovoltin voimajohto purettaisiin ja siirrettäisiin uuden voimajohdon yhteyteen.

Reittiosuudella E-I (Petäjävesi-Mänttä) uusi 2x110 kilovoltin voimajohto rakennetaan purettavan 110 kilovoltin voimajohdon paikalle. Voimajohdon sijoittuessa purettavan voimajohdon paikalle johtoalueen laajennus on pinta-alallisesti vähäinen ollen koko osuudella noin 1,3 hehtaaria.

Perusvaihtoehdossa osuudelle rakennetaan 2x110 kilovoltin voimajohto nykyisen 110 kilovoltin voimajohdon paikalle. Teknisessä vaihtoehdossa nykyinen 110 kilovoltin voimajohto uusitaan.

Reittiosuudella F-I (Mänttä-Toivila) uusi 110 kilovoltin voimajohto rakennetaan uuteen maastokäytävään. Uutta johtoaluetta osuudella on 9,4 hehtaaria. Osuus on vaihtoehtoinen.

Reittiosuus E-F (Mänttä-Toivila) uusi 400+110 voimajohto sijoittuu uuteen maastokäytävään. Johtoalueen pinta-ala on osuudella noin 9 hehtaaria. Reittiosuuden F-I toteutuessa voimajohto toteutetaan osuudella E-F vain 400 kilovoltin voimajohtona (110 kilovoltin voimajohto kiertää Mäntän sähköaseman kautta).

Reittiosuus F-G (Mänttä-Toivila) uusi voimajohto sijoittuu uuteen maastokäytävään, josta on noin kymmenen vuotta sitten purettu aiemmin paikalla sijainnut voimajohto pois. Uuden johtoalueen pinta-ala on osuudella merkittävin, noin 136 hehtaaria.

Teknisenä vaihtoehtona tarkastellaan Toivaksen järven kohdalla olevan asutuksen kiertämistä sen eteläpuolelta, missä voimajohto sijoittuisi niin ikään uuteen maastokäytävään. Teknisen vaihtoehdon toteutuessa uuden johtoalueen pinta-ala on osuudella F-G noin 145 hehtaaria.

Reittiosuus G-H (Mänttä-Toivila) uusi voimajohto rakennetaan nykyisten 400+110 kilovoltin, 400 kilovoltin sekä kahden 110 kilovoltin voimajohdon rinnalle niiden länsipuolelle. Uutta johtoaluetta osuudella on 8,5 hehtaaria.  Hankkeen toteuttamatta jättäminen ei ole mahdollista, koska sähkönsiirtoa ei voida tulevaisuudessa hoitaa nykyisellä kantaverkolla ja jo päätetyillä verkkoinvestoinneilla ilman haitallisia siirtokapasiteettirajoituksia tai vaarantamatta käyttövarmuutta.

Fingrid tekee päätöksen hankkeen jatkosuunnittelusta ja rakentamisesta YVA-menettelyn (2025-2026) jälkeen. Alustavan aikataulun mukaan voimajohdon rakentamisen edellyttämät maastotutkimukset ja yleissuunnittelu tehdään vuosina 2026–2027. Voimajohdon rakentamisen arvioidaan tapahtuvan vuosina 2028–2030.

Vaihekohtaiset tiedot

YVA-ohjelman yleisötilaisuudet

Lakisääteisen ympäristövaikutusten arviointimenettelyn (YVA) ensimmäisessä vaiheessa on toukokuussa 2025 valmistunut voimajohtohanketta koskeva ympäristövaikutusten arviointiohjelma. Se on suunnitelma tarvittavista selvityksistä ja arviointimenettelyn järjestämisestä. Arvio ympäristövaikutuksista kootaan arviointiselostukseksi, jonka oletetaan valmistuvan vuodenvaihteessa 2025-2026.

Yhteysviranomaisena toimiva Keski-Suomen ELY-keskus tiedottaa arviointiohjelmasta. Viralliset mielipiteet on toimitettava ELY-keskukselle kuulutuksessa ilmoitetun mukaisesti.

Palautetta voimajohtohankkeen suunnitteluun Fingridissä voi antaa tästä. Kartalla on esitetty alustavan reittisuunnittelun mukaiset voimajohtoreitit, jotka voivat vielä tarkentua. Voimajohtopylväiden paikat selviävät myöhemmin. Palaute otetaan huomioon voimajohtohankkeen suunnittelussa Fingridissä ja ympäristövaikutusten arviointia tekevän konsultin arviointityössä. Lakisääteisen ympäristövaikutusten arviointimenettelyn yhteysviranomaisena toimii Keski-Suomen ELY-keskus ja yhteysviranomaiselle tarkoitetut mielipiteet tulee esittää suoraan ELY-keskukselle nähtävillä oloaikana 9.6.-31.7.2025.

Hanketta ja sen ympäristövaikutusten arviointiohjelmaa esitellään kaikille avoimissa yleisötilaisuuksissa, joka järjestetään

ma 16.6.2025 klo 18-20 Auditorio Miilu, Miilutie 4, 41900 Petäjävesi

ti 17.6.2025 klo 18-20 Jokivarren puukoulu, Kelhänkatu 8B, 42100 Jämsä

Ovet avautuvat klo 17.30., jolloin mahdollisuus tutustua hankkeeseen ja keskustella Fingridin edustajien kanssa.

Voimajohtoreiteistä voi kysyä suoraan myös Fingridin reittisuunnittelun asiantuntijalta.

Lisätietoja

Fingrid Oyj, vanhempi asiantuntija, ympäristö Tiina Seppänen p. 030 395 5164
Fingrid Oyj, erikoisasiantuntija, voimajohtojen reittisuunnittelu Tiina Koivunen, puh. 030 395 5356
