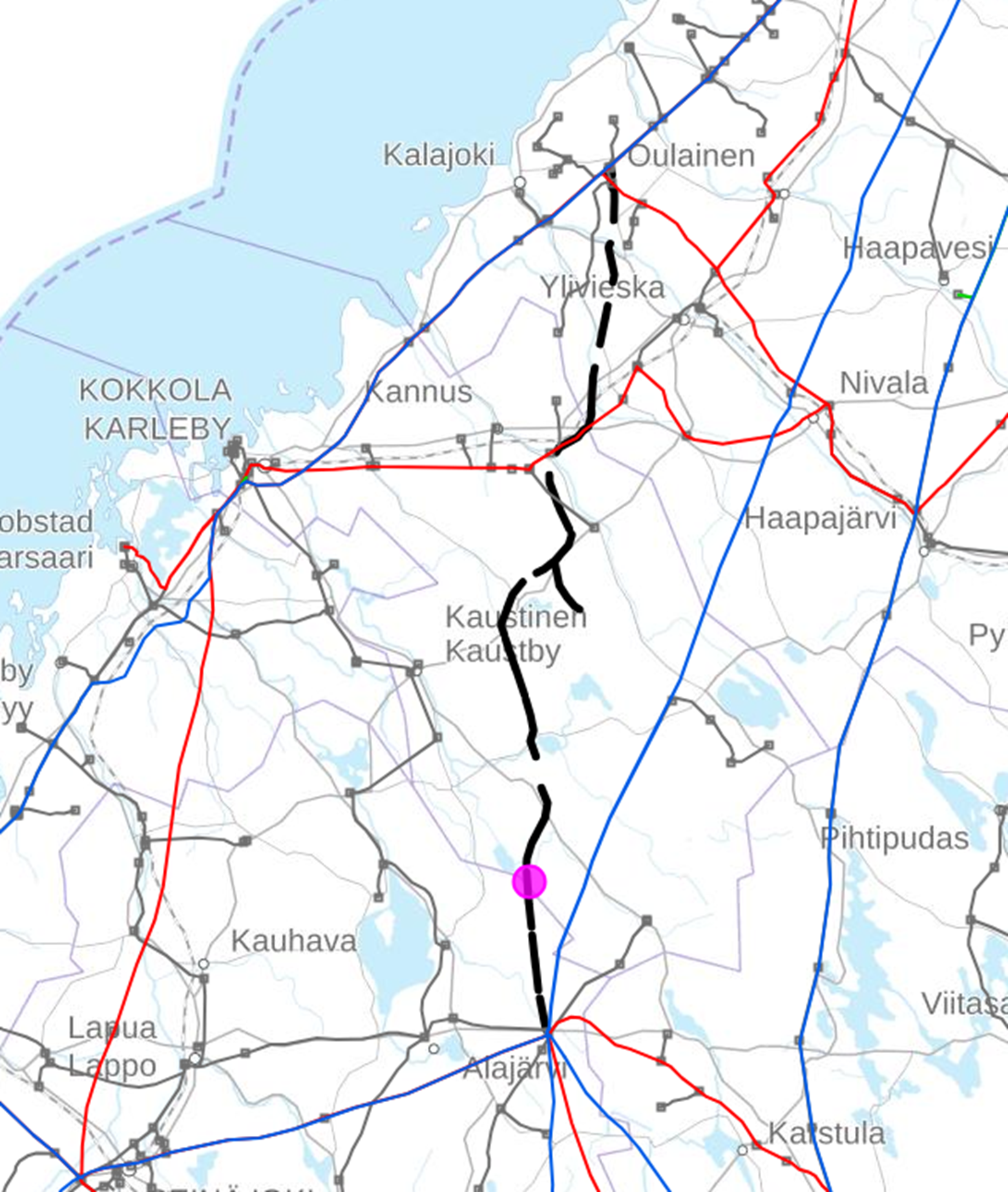

; ;

Lakeuslinja (Jylkkä-Ullava-Alajärvi ja Ullava-Halsua)

YVA-menettely
Suunnittelu
Rakentaminen
Hankkeen tiedot
Hankkeen tyyppi: Voimajohto
Hankkeen tila: Rakentaminen
Sijainti: Pohjois-Pohjanmaa, Keski-Pohjanmaa, Etelä-Pohjanmaa
Pituus: 154 + 35 km

Fingrid rakentaa uuden 400 kilovoltin siirtoyhteyden Kalajoen ja Alajärven välille. Vuonna 2027 valmistuva, Pohjanmaan tasankojen läpi kulkeva, Lakeuslinjaksi nimetty voimajohtokokonaisuus vahvistaa sähkön siirtokapasiteettia ja mahdollistaa länsirannikon tuulivoimatuotannon siirtämisen sinne, missä sitä eniten tarvitaan. Osa Lakeuslinjasta on edennyt rakentamisvaiheeseen. Hanke toteutaan neljässä osassa: Jylkkä-Kukonkylä, Kukonkylä-Ullava, Ullava-Halsua ja Ullava-Alajärvi.

Kantaverkkoyhtiö Fingrid Oyj rakentaa kaksi rinnakkaista voimajohtoa Kalajoen Jylkässä sijaitsevan sähköaseman ja Toholammin kuntaan rakennettavan Ullavan sähköaseman välille. Ullavan ja Halsuan kuntaan rakennettavan sähköaseman välille rakennetaan yksi voimajohto. Ullavasta Alajärvelle kulkeva yhteys suunniteltiin kahtena voimajohtona, mutta tässä vaiheessa Fingrid toteuttaa ainoastaan läntisen voimajohdon.

Voimajohtoyhteyden pituus on noin 154+35 kilometriä ja se sijoittuu Kalajoen, Alavieskan, Sievin, Kannuksen, Toholammin, Lestijärven, Kokkolan, Kaustisen, Vetelin, Halsuan, Perhon, Vimpelin ja Alajärven kuntien alueelle. Uutta siirtoyhteyttä suunnitellaan pääosin uuteen maastokäytävään ja vain hyvin lyhyeltä osin nykyisten voimajohtojen rinnalle. Uudet voimajohtoyhteydet ovat tarpeen, koska nykyiset kantaverkkoyhteydet eivät tule riittämään kaiken Ruotsista tuodun ja pohjoisessa Suomessa tuotetun sähkön siirtämiseen etelän kulutuskohteisiin. Hankkeen toteuttaminen mahdollistaa tuuli- ja aurinkovoiman rakentamisen ja edistää Suomen ilmastotavoitteiden saavuttamista sekä ylläpitää riittävää sähkön omavaraisuutta Suomessa.

Osuuskohtaiset tiedot

Jylkkä-Kukonkylä

Urakoitsijaksi on valittu Leonhard Weiss Oü. Hankeosuuden puustonpoisto on käynnistynyt elokuussa puuston poistosta sopimuksen tehneillä kiinteistöillä. Valtioneuvosto on myöntänyt hankkeelle lunastusluvan 23.10.2025. Voimajohtojen rakentaminen käynnistyy perustustöillä marraskuussa 2025. Rakennustöiden aloittamisesta tiedotetaan maanomistajia erikseen. Voimajohdot valmistuvat lokakuussa 2027.

Voimajohdot toteutetaan osittain kahden virtapiirin pylväillä siten, että 400 kV ja 110 kV virtapiirit asennetaan samaan pylväsrakenteeseen.



Kukonkylä-Ullava

Urakoitsijaksi on valittu Caverion Suomi Oy. Hankeosuuden puustonpoisto on käynnistynyt elokuussa sopimuksen tehneiltä kiinteistöiltä. Valtioneuvosto on myöntänyt hankkeelle lunastusluvan 23.10.2025. Voimajohtojen rakentaminen käynnistyy perustustöillä loppuvuonna 2025. Rakennustöiden aloittamisesta tiedotetaan maanomistajia erikseen. Voimajohdot valmistuvat lokakuussa 2027.

Voimajohdot toteutetaan osittain kahden virtapiirin pylväillä siten, että 400 kV ja 110 kV virtapiirit asennetaan samaan pylväsrakenteeseen.



Ullava-Halsua

Urakoitsijaksi on valittu Enersense PN Oy. Voimajohdon lunastuslupa on jätetty valtioneuvoston käsiteltäväksi tammikuussa 2025. Puuston poisto ja voimajohdon rakentaminen alkavat lunastusluvan saamisen jälkeen arviolta syksyllä 2026. Halsuan aseman nykyisten voimajohtojen voimajohtojärjestelyt toteutetaan keväällä 2026. Töiden aloittamisesta tiedotetaan maanomistajia erikseen.



Ullava-Alajärvi

Hankeosuuden urakoitsijoita ei ole vielä valittu. Lunastuslupahakemus on jätetty valtioneuvoston käsiteltäväksi toukokuussa 2024. Puustonpoisto ja voimajohtorakentaminen alkavat arviolta kesällä 2026. Töiden aloittamisesta tiedotetaan maanomistajia erikseen.





Vaihekohtaiset tiedot

YVA-menettely

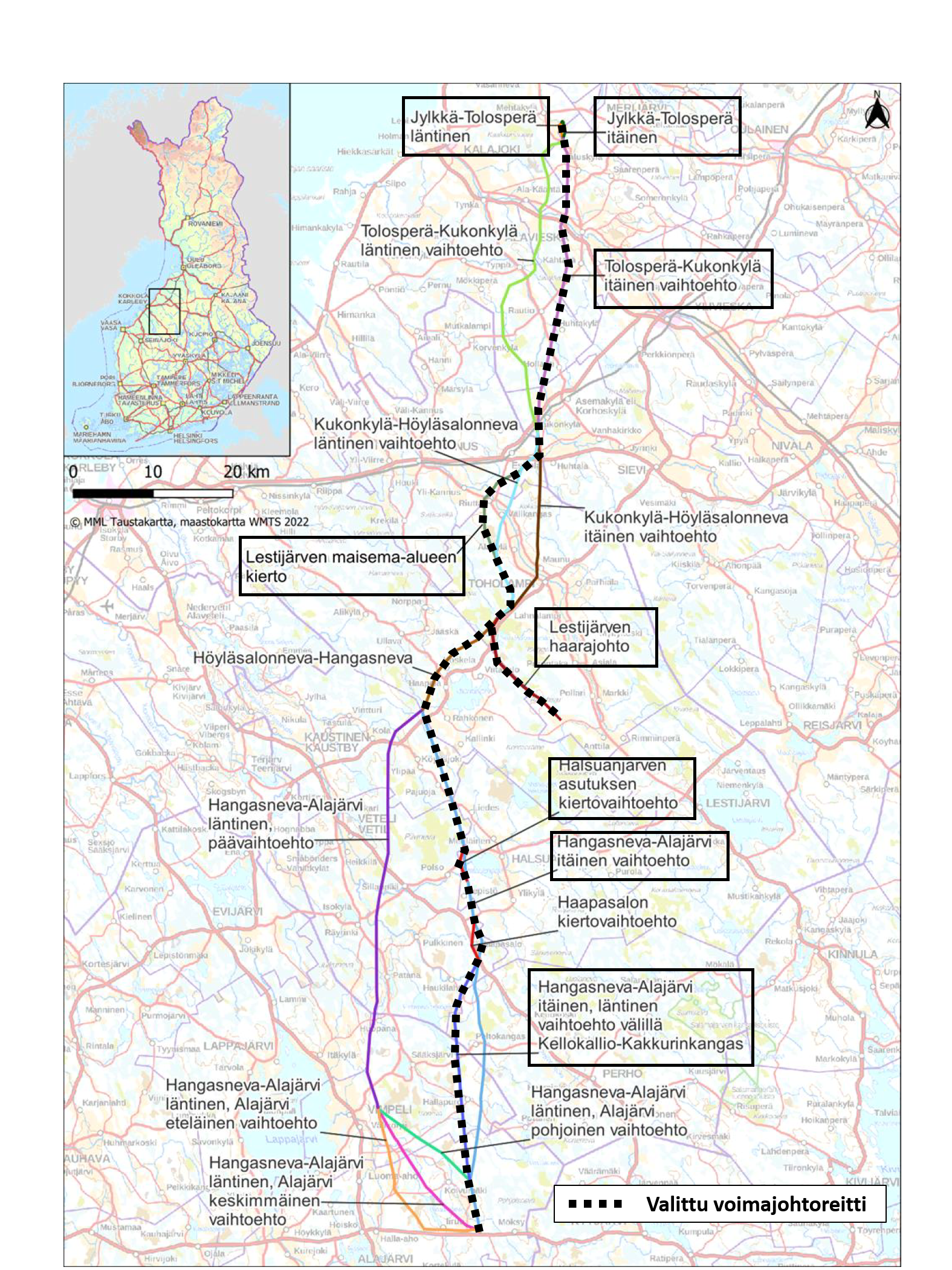

Fingrid on valinnut jatkosuunnitteluun etenevät vaihtoehtoiset reittiosuudet kesäkuussa 2023.

Kalajoen Tolosperän ja Sievin Kukonkylän välillä jatkosuunnitteluun on valittu itäinen reittivaihtoehto, koska läntisellä vaihtoehdon todettiin heikentävän liito-oravan lisääntymis- ja levähdyspaikkaa Vääräjoen varrella. Itäinen vaihtoehto on myös lyhyempi ja siten kokonaisvaikutukset jäävät lievemmiksi ja metsämaata jää johtoalueelle hieman vähemmän. Myös alueelta saatu palaute tukee itäisen vaihtoehdon valintaa.

Sievin Kukonkylän ja Toholammin Höyläsalonnevan välisistä vaihtoehdoista jatkosuunnitteluun on valittu läntisin, ”maisema-alueen kierto”-vaihtoehto, joka kiertää Lestijoen valtakunnallisesti arvokkaan maisema-alueen. Ratkaisulla pyritään lieventämään vaikutuksia maisemalle ja pysyvälle asutukselle. Sen on myös todettu tukevan alueellista verkkoratkaisua siten, että tarvittavien voimajohtojen määrä jää kokonaisuudessaan mahdollisimman pieneksi. Myös alueelta saatu palaute tukee valintaa.

Kokkolan Hangasnevalta Alajärven sähköasemalle sijoittuvista vaihtoehdoista jatkosuunnitteluun on valittu itäinen päävaihtoehto sekä sen kolme eri alavaihtoehtoa: Halsuan asutuksen kierto, Haapasalon itäinen vaihtoehto sekä läntinen vaihtoehto välillä Kellokallio-Kaakkurinkangas. Ratkaisulla lievennetään liito-oravaan kohdistuvia haittavaikutuksia, joiden todettiin olevan suuria läntisellä päävaihtoehdolla Porasenjoen ylityksessä, sekä asutukseen itäisen päävaihtoehdon varrella. Itäinen päävaihtoehto myös palvelee alueelle suunnitteilla olevia hankkeita läntistä paremmin ja siten vähentää alueella tarvittavien voimajohtojen kokonaismäärää. Myös alueelta saatu palaute tukee reittivalintaa.

--

Lakisääteisen ympäristövaikutusten arviointimenettelyn (YVA) ensimmäisessä vaiheessa valmistui marraskuussa 2021 voimajohtohanketta koskeva ympäristövaikutusten arviointiohjelma. Se on suunnitelma tarvittavista selvityksistä ja arviointimenettelyn järjestämisestä. YVA-yhteysviranomaisena toimiva Etelä-Pohjanmaan ELY-keskus tiedotti arviointiohjelmasta kuuluttamalla siitä 8.12.2021-28.1.2022. Hanketta ja arviointiohjelmaa esiteltiin kaikille avoimessa yleisötilaisuudessa, joka järjestettiin sähköisesti. Tilaisuuden tallenne oli katsottavissa kaksi viikkoa tilaisuuden jälkeen. YVA-yhteysviranomainen kokosi ohjelmasta annetut mielipiteet ja lausunnot ja antoi niiden perusteella oman lausuntonsa hankkeesta vastaavalle helmikuussa 2022.

Joulukuussa 2022 valmistuneeseen ympäristövaikutusten arviointiselostukseen koottiin tieto voimajohtohankkeen vaikutuksista ihmisiin ja ympäristöön. Voimajohtoreitteihin oli tehty muutoksia ja lisäyksiä saadun palautteen perusteella vaikutusten lieventämiseksi. YVA-yhteysviranomaisena toimiva Etelä-Pohjanmaan elinkeino-, liikenne- ja ympäristökeskus kuulutti ympäristövaikutusten arviointiselostuksen asettamisesta nähtäville 18.1.-20.3.2023.  Arviointiselostusta esiteltiin YVA-ohjelmavaiheen lailla kaikille avoimessa sähköisessä yleisötilaisuudessa. Tilaisuus tallennettiin ja se oli mahdollista katsoa myös jälkikäteen. Yhteysviranomainen antoi perustellun päätelmänsä toukokuussa 2023.

LIITETIEDOSTOT:

Lehdistötiedote 27.6.2023: "Fingrid on valinnut reitin kantaverkon voimajohdoille Kalajoen Jylkästä Alajärvelle"
Kartta jatkosuunnitteluun valitusta johtoreitistä

YVA-selostusvaiheen liitemateriaalit:

Arviointiselostus Jylkkä-Alajärvi
Liite 1 Reittikartat
Liite 2 Vaikutukset kartalla
Liite 3 Natura-arvioinnit ja velvollisuuden selvittämisen päivitys
Liite 4 Arviointiohjelmasta annettujen lausuntojen ja mielipiteiden huomioiminen
Liite 5 Yhteysviranomaisen lausunto arviointiohjelmasta
Liite 6 Viranomaisen lausunnon huomioiminen
Jylkkä-Alajärvi sammanfattning

Katso myös YVA-ohjelmavaiheen aineistot:

Jylkkä-Alajärvi YVA-ohjelma.pdf
Liite 1 Karttalehdet 1-12.pdf
Liite 1 Karttalehdet 1-25.pdf
Liite 1 Karttalehdet 13-25.pdf
Liite 2 Vaikutusten merkittävyyden arvioinnissa käytettävät kriteerit.pdf
Liite3 Natura-arviointien velvollisuuden selvittäminen.pdf
Jylkkä-Alajärvi MKB program sammanfattning.pdf

Yleissuunnittelu

Yleissuunnittelu on valmistunut vuonna 2025.

Yhteystiedot

Rakentamisvaiheen yhteystiedot:

Jylkkä-Kukonkylä

  • Pääurakoitsija Leonhard Weiss Oü
  • Rakennuttaja Fingrid Oyj



Kukonkylä-Ullava

  • Pääurakoitsija Caverion Suomi Oy



Ullava-Halsua



Ullava-Alajärvi
