Taajuusohjatun häiriöreservin rajoitusten käyttöönotto staattisille reservikohteille
Pohjoismaiset kantaverkkoyhtiöt Energinet, Fingrid, Statnett ja Svenska kraftnät ottavat käyttöön rajoitukset staattisen reservin määrälle FCR-D-ylössäätötuotteen hankinnoissa syyskuussa, alkaen toimituspäivästä 30.9.2026. Aluksi otetaan käyttöön kiinteä volyymirajoitus. Käyttöönotto ei aiheuta merkittäviä muutoksia suomalaisten reservitoimittajien käytäntöihin tai operatiiviseen toimintaan.
Sähköjärjestelmän toiminnan varmistamiseksi vuonna 2023 päätettiin erottaa FCR-D toimitettavaksi joko staattisena tai dynaamisena tuotteena Tämä päätös tehtiin taajuusvakauteen kohdistuvien ei-toivottujen vaikutusten ehkäisemiseksi. Vaikutukset voivat aiheuttaa operatiivisia riskejä FCR-D:n aktivoituessa, minkä vuoksi tietyn osuuden resursseista on oltava FCR-D:tä dynaamisesti säätäviä kohteita.
Riittävän suuren dynaamisen FCR-D:n osuuden varmistamiseksi pohjoismaiset TSO:t ottavat käyttöön volyymirajoituksen (maksimi) staattisen FCR-D:n ylöspäin suuntautuvan sääntelyn hankinnassa synkronisella alueella toimituspäivästä 30.9.2026 alkaen. Rajoitus koostuu aluksi kiinteästä volyymirajoituksesta, johon lisätään myöhemmin muuttuva osa.
Vastaava suunnitelma FCR-D alassäätötuotteen osalta kehitetään myöhemmin, sillä tällä hetkellä ennalta hyväksyttyjen staattisten resurssien määrä on kyseisessä tuotteessa pienempi. Aiempia uutisia tästä aiheesta: Taajuusohjatun häiriöreservin rajoitusten käyttöönotto staattisille reservikohteille - Fingrid
Staattisen FCR-D:n volyymirajoitus otetaan käyttöön tarjousvalintaprosessissa. Staattiset FCR-D-tarjoukset käsitellään siten samalla tavalla kuin dynaamiset FCR-D-tarjoukset volyymirajoitukseen asti. Hyväksytyt staattisen FCR-D:n tarjoukset saavat saman marginaalihinnan kuin hyväksytyt dynaamiset FCR-D-tarjoukset.
Kiinteän ja muuttuvan volyymirajoituksen toteutus

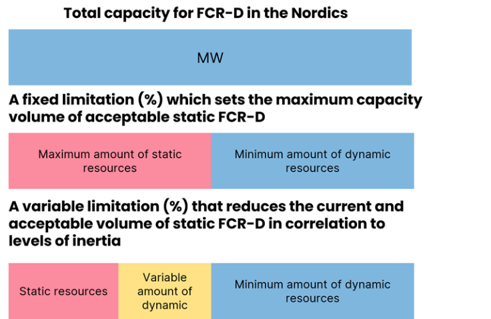

Staattisen FCR-D:n hyväksyttävä enimmäismäärä korreloi vahvasti sähköjärjestelmän inertiaan, joka vaihtelee vuoden aikana. Silloin kun inertian taso on matala, staattisen FCR-D:n volyymia on rajoitettava enemmän, ja päinvastoin. Volyymirajoitus koostuu kahdesta osasta:
-
Kiinteä volyymirajoitus (prosenttiosuus) staattisen FCR-D:n enimmäismäärälle, joka on voimassa koko vuoden.
-
Muuttuva volyymirajoitus (prosenttiosuus), joka riippuu järjestelmän inertian tasosta ja voi siten vaihdella vuoden aikana.
Kiinteä volyymirajoitus asetetaan aluksi 50 % Pohjoismaiden FCR-D-ylössäädön kokonaiskysynnästä. Muuttuva volyymirajoitus toimii lisäyksenä kiinteään rajoitukseen, eli staattista FCR-D:tä voidaan hankkia inertiasta riippuen enintään 50 %. Pohjoismaiset kantaverkkoyhtiöt tiedottavat sidosryhmiä ennen muuttuvan komponentin käyttöönottoa.
Taulukko 1. Kokonaisrajoitus pohjoismaalaisella tasolla järjestelmän inertiatason funktiona. Inertian ennustetta käytetään muuttuvan komponentin asettamiseen kullekin markkina-aikayksikölle. Ennusteesta vähennetään mahdollisen vikatilanteen aiheuttamaa inertian menetystä vastaava inertian määrä. Arvot interpoloidaan ilmoitettujen inertiatasojen välille.
|
Sähköjärjestelmän inertia [GWs] |
Rajoitus pohjoismaisessa sähköjärjestelmässä [%]↕ |
|
>180 |
50 |
|
150 |
40 |
|
140 |
40 |
|
130 |
35 |
|
120 |
28 |
|
110 |
20 |
|
100 |
12 |
|
<90 |
0 |
Edellisen vuoden arvioiden mukaan merkittäviä rajoituksia odotetaan harvoin. Alle 40 %:n rajoituksia esiintyy noin 2 % ajasta ja alle 35 % rajoituksia noin 0,1 % ajasta.
Jotta vältettäisiin tarpeettomat vaikutukset FCR-markkinoihin, pohjoismainen rajoitus jaetaan kantaverkkoyhtiöiden kansallisten hankintojen kesken seuraavasti:
-
Pohjoismainen rajoitus jaetaan FCR:n velvoiteosuuksien mukaisesti.
-
Jokaiselle kantaverkkoyhtiölle lasketaan viitearvo staattisen FCR-D:n historiallisen tarjonnan perusteella, jossa on marginaali lisätarjonnalle ja muutoksille tarjonnassa. Viitearvo tarkistetaan neljännesvuosittain.
Jos TSO on saanut staattisen FCR-D:n osuuden, joka ylittää sen viitearvon, ylimääräinen osuus jaetaan uudelleen TSO:ille, joiden osuudet ovat pienempiä kuin niiden viitearvo. Uudelleenjakaminen tapahtuu suhteessa FCR-velvoiteosuuksiin. Käyttöönoton alussa rajoitus on Fingridin säätöalueella enintään 308 MW staattista FCR-D ylössäätöä. Fingrid odottaa markkinavaikutuksen olevan erittäin rajallinen Suomessa. Luku tulee muuttumaan myöhemmin kiintiöiden uudelleentarkastelujen sekä muuttuvan volyymirajoituksen käyttöönoton yhteydessä. Käyttöönotto ei aiheuta merkittäviä muutoksia suomalaisten reservitoimittajien käytäntöihin tai operatiivisiin toimintoihin.
Asettamalla rajoituksia staattisen FCR-D:n hankintaan kantaverkkoyhtiöt varmistavat riittävän dynaamisen FCR-D:n vähimmäisosuuden FCR-mitoitusmenetelmän mukaisesti (SOGL artikla 153). Kantaverkkoyhtiöt täydentävät menetelmää yksityiskohtaisemmalla laskentatavalla vähimmäisosuudelle maaliskuuhun 2028 mennessä. Tämä aikataulu mahdollistaa käytännön kokemusten keräämisen alkuperäisen rajoituksen soveltamisesta, mikä toimii tärkeänä lähtötietona menetelmän arvioinnille ja sen kehittämiselle lopulliseen sääntelyviranomaisilla hyväksytettävään muotoon.
Lisätietoja
Taneli Leiskamo, erikoisasiantuntija, Fingrid Oyj, puh. +358 30 395 5240
Elisa Alanen, asiantuntija, Fingrid Oyj, puh. +358 30 395 4369
Sähköpostiosoitteet ovat muodossa etunimi.sukinimi@fingrid.fi.
